Am 21. Juli 2026 fand im Vereinssaal St. Nikolaus das sommerliche Treffen der AG "für-ulten" (17:00-19:30) und im Anschluss die Informationsveranstaltung für die Bewohner und Bewohnerinnen des Larcherbergs (20:00-22:00) statt.

In beiden Veranstaltungen stand die Präsentation der Alperiamitarbeiter Martin Campestrini, Georg Premstaller und der beauftragten Experten Konrad Messner (Hydrogeologe) und Leander Messner (Kulturtechniker) im Mittelpunkt.
Folgende Themen wurden behandelt (siehe Folien Alperia):
- Vergleichsstudie Trassenvarianten
- Quellen und Wasserversorgung am Larcherberg
- Kompensationsmaßnahmen Larcherberg
- Baustellenlogistik und Verkehrsführung
Die zahlreich Anwesenden betonten insbesondere, dass sie sich bis zum Referendum vollständige und transparente Informationen zum Projekt Pumpspeicherwerk St. Walburg 2 erwarten. Die Bewohner und Bewohnerinnen des Larcherbergs gaben wiederholt ihre Besorgnis über die geplanten baulichen Eingriffe zum Ausdruck und forderten eine intensivere Einbindung der direkt Betroffenen durch den Projektwerber Alperia und die Gemeinde.

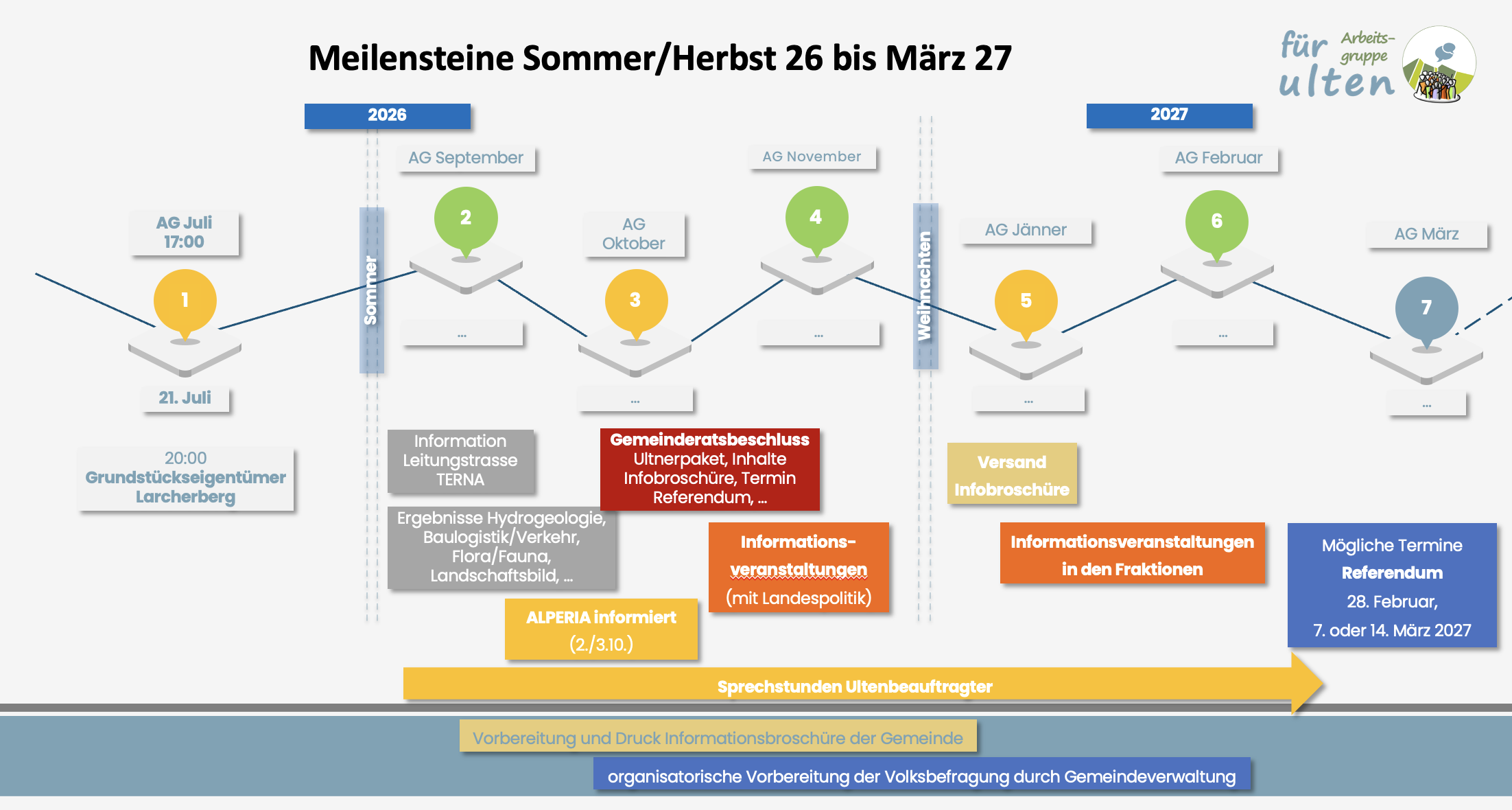

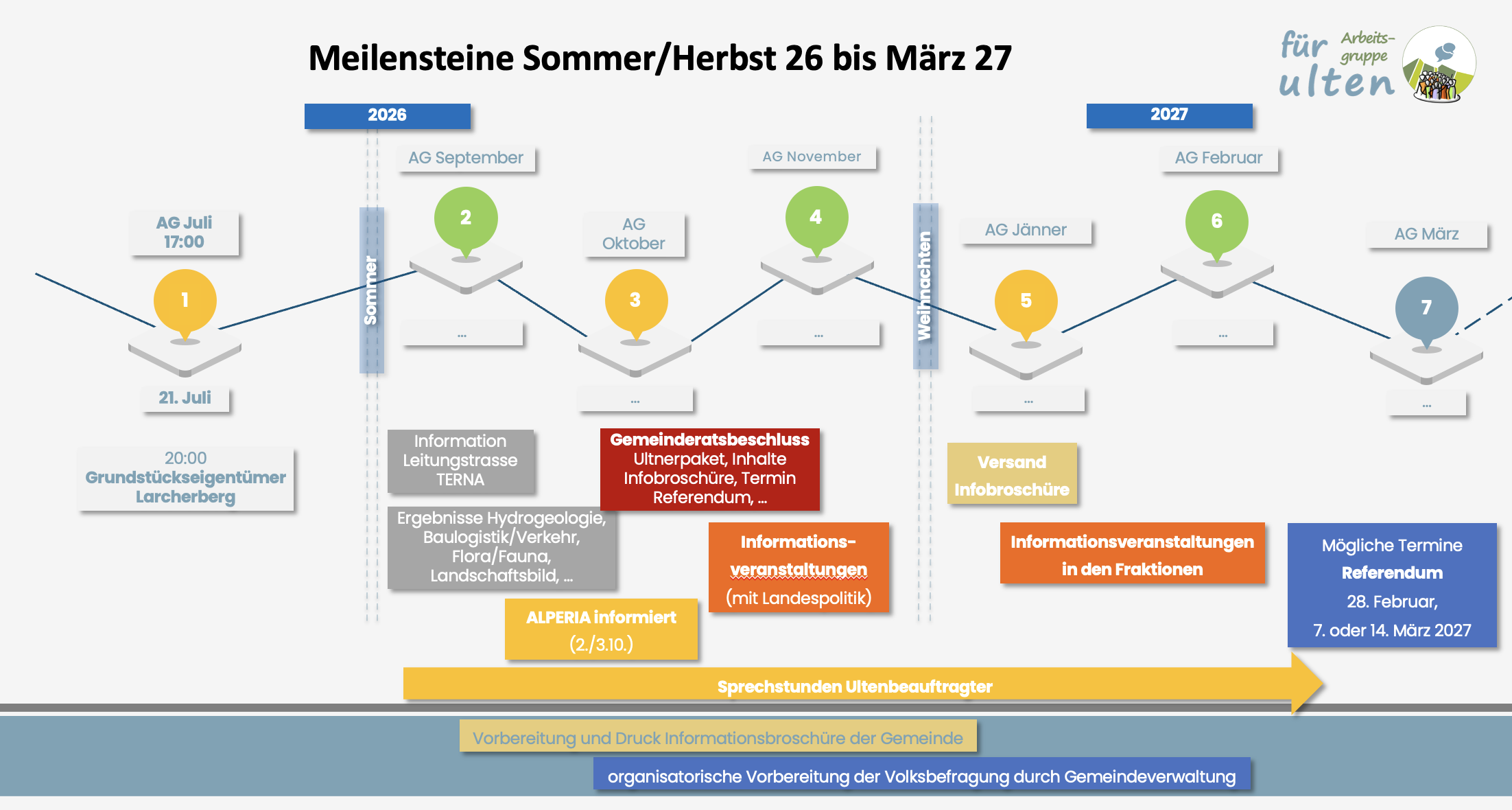

Die Darstellung der Meilensteine geben einen Überblick über die geplanten Informationsbausteine für die Bevölkerung und die organisatorischen Schritte bis zum Referendum Anfang 2027.
